金泰氣舉反循環雙輪銑打卡全國各大重點地標性70m+超深地連墻項目
2021-04-16
2017.06
徐家匯中心4號地塊項目
槽深:75m;
槽寬:1200mm;
地質情況: 0- 50m 淤泥層、粘土層、 50- 75m 細砂層
施工效率:一期槽三銑平均共16小時(35幅)
二期槽一銑平均35小時(35幅)
上海“浦西第一高樓”,項目占地面積13.2,總投資金額300億元,建成后高度將達到380米。除項目本身“吸睛”以外,金泰自主研發的第二代氣舉反循環雙輪銑SX40A以“雞蛋黃”著裝正式下線,搭配SG40A金泰綠,“韭菜炒雞蛋”組合輕松征服該項目75m超深以及二期槽施工,“真香”工藝由此誕生。
2018.02
銀川智能化集中供熱項目
黃河穿跨越工程
河?xùn)|接收井維護結構工程
槽深:75m ;
槽寬:1500mm;
地質情況:地貌單元屬黃河河床地層,
場地內的地層分別為素填土、
粉質粘土、淤泥質粉土、粉細砂等, 為黃河沖擊地層。
地下水位始終高于黃河水位, 地下水向黃河排泄。
施工效率:銑槽4-5m/小時,約30-40小時/槽
施工工藝:1)采用套銑接頭工藝,
一期槽 6m/二期槽 2.8m;
2)采用抓銑結合工藝,SG70 抓槽至 60m 左右,
SX40 從 50m 開始銑槽排渣。
“東熱西送”堅決打贏藍天保衛戰國家重點項目,該項目于2017年12月1日全面開工建設,2018年11月1日順利建成投產。金泰”抓銑結合”工藝克服了工期短、地質條件復雜等重重困難,將清潔熱源通過200多公里的管網送至千家萬戶。
2019.11
南京江北地下空間一期
槽深:76m;
槽寬:1200mm ;
施工效率:30小時/幅
地層:0- 2m 雜填土、 2-18m 淤泥質粉質粘土、18-40m 粉砂 、
40-50m 粉質粘土夾粉砂、50-65m 密室粉細砂 、65-76m 中粗砂混卵礫石;
江北新區中心區地下空間一期建設工程PPP項目,是國家級新區江北新區的核心項目,也是全國乃至世界最大規模的地下空間PPP項目。金泰的抓斗、旋挖、雙輪銑三大主力產品齊聚一堂,協同攻堅,地連墻產品數量獨占鰲頭,遙遙領先,“主力軍姿態”一目了然。
2020.04
珠江三角洲水資源配置工程
土建施工A2標項目
施工深度:78m;
施工寬度:1.2m;
地層情況:0-50填土覆蓋層,
后依次為微風化泥巖、
中風化泥質粉砂巖、56m左右進入微風化粉砂巖;
施工工藝:抓斗抓土到50米左右,用雙輪銑修槽至抓斗深度開始銑槽,
從50m~78m左右單銑時間約12小時,最快進尺能達到3m/小時;
珠江三角洲水資源配置工程是國務院部署的172項節水供水重大水利工程之一,也是迄今為止廣東省歷史上投資額最大、輸水線路最長、受水區域最廣的水資源調配工程。金泰在整條輸水線路7個工作井的施工中,憑借整機設備的“皮實”,主機優化后的“穩定”、“節能”、“高效”解決在成槽過程中所有的困難,大幅提升整體項目施工進度20%,并在3號井施工中,助力廣東水電二局創下78m超深地連墻的佳績。
2020.06
青海省海西州那棱格勒河水利樞紐工程
施工深度:102m
地質情況:0~18米為砂礫石層;
18米以下為砂礫石含孤石層,
孤石含量約40%-70%,直徑約0.7m;
23米見基巖,基巖為花崗巖,塊狀結構,硬度較大;
槽段規格:一、二期槽段長度均為6.6m,槽厚1.0m;
本工程防滲墻38192㎡,軸線總長度507.87m,
最大槽深達148m,槽厚1.0m,入巖1.0m;
“那棱格勒河水利樞紐工程是柴達木盆地最大內陸河上最大的水利樞紐工程,也是海西有史以來規模最大的水利工程,具有3200米海拔以上世界上最深的全封閉防滲墻149m……。”
高海拔嚴寒地區,空氣稀薄缺氧、紫外線強烈等惡劣自然環境下,中國水電基礎局與上海金泰緊密配合,單槽深度已達102m,突破國產雙輪銑在在建項目中的歷史深度。
2021.04

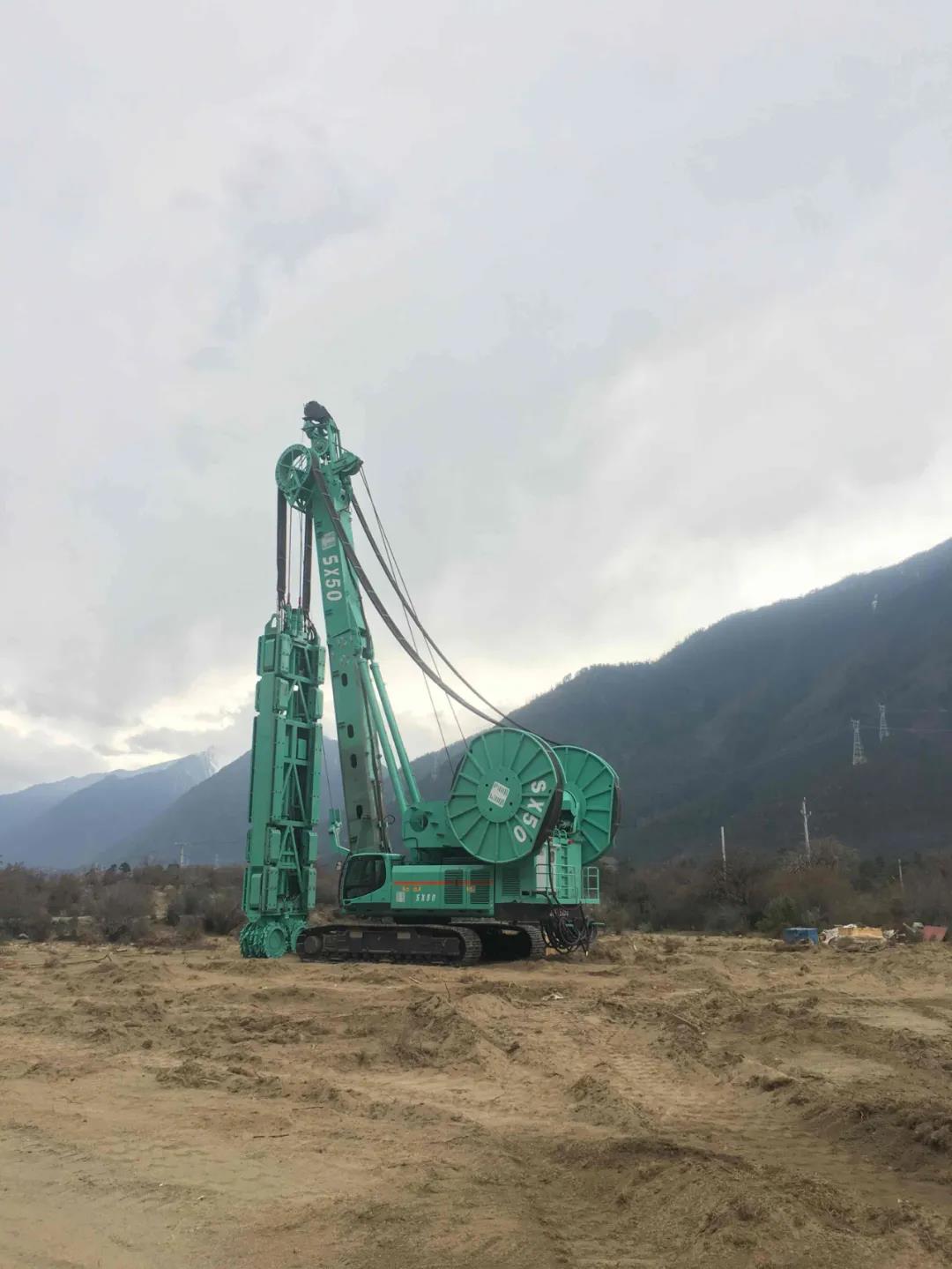

西藏M項目深圍井項目
施工深度:120m
正在進行時...................................
